ETUDE DE CAS

Autoconsommation collective PV | Plaine de l’Ain

Autoconsommation collective du secteur tertiaire : la centrale photovoltaïque Astrée Solar

En juin 2026, l’inauguration de la centrale photovoltaïque Astrée Solar sur le Parc Industriel de la Plaine de l’Ain (PIPA) a concrétisé un modèle inédit d’autoconsommation collective public-privé. Retour sur un défi d’ingénierie qui redéfinit l’approvisionnement des industriels locaux.

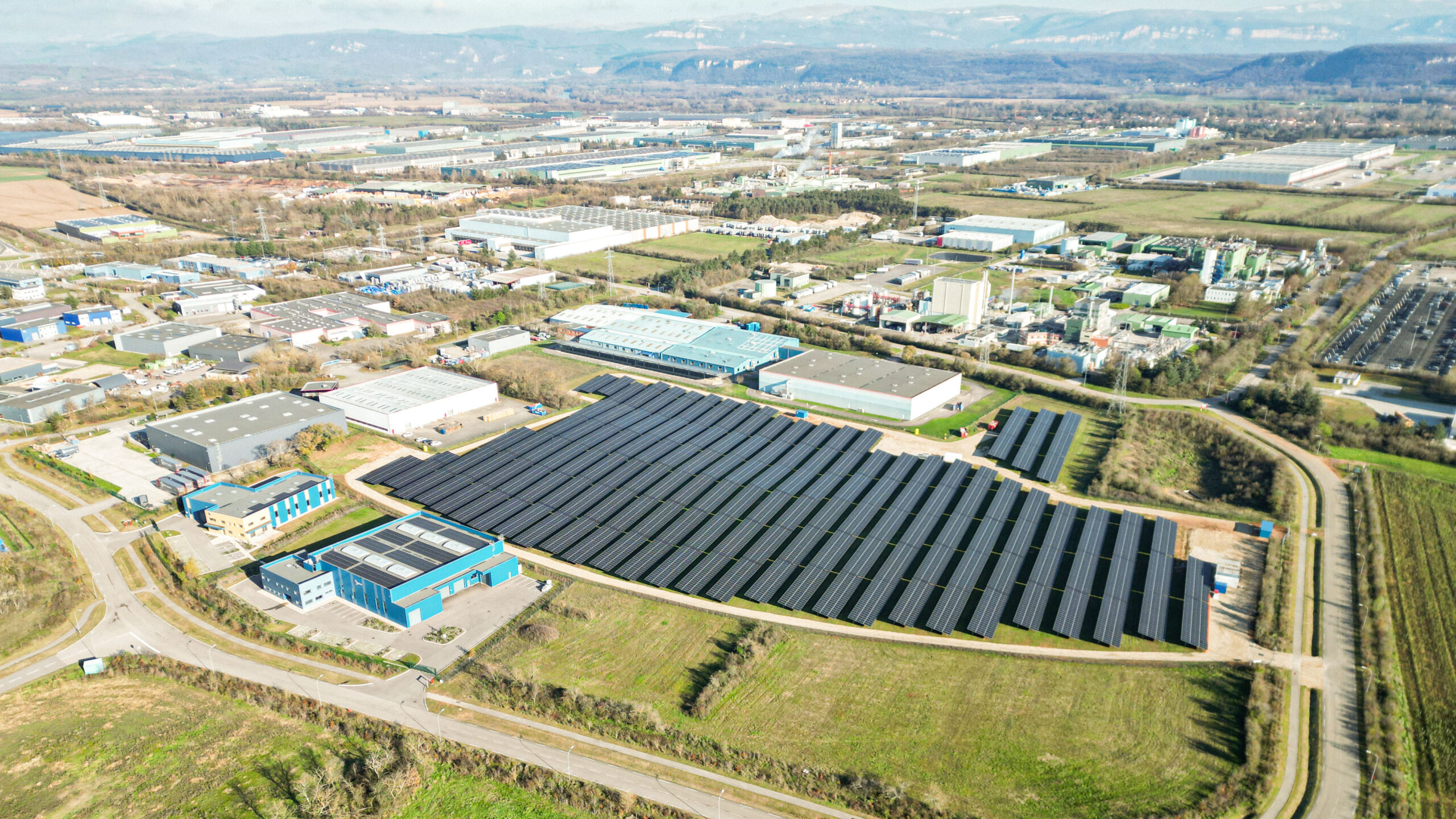

Perspective aérienne du site d'implantation ©ENTECH

Perspective aérienne du site d’implantation ©ENTECH

Gouvernance et acteurs du projet

La gestion de la centrale repose sur une coopération structurée entre entités publiques, privées et associatives :

  • Le Syndicat Mixte du PIPA (SMPIPA) : Partenaire public et propriétaire foncier. Il met à disposition un terrain de 5,6 hectares via un bail à construction de 30 ans.
  • La société de projet Astrée Solar : Structure créée en 2022 pour construire et exploiter l’infrastructure.
  • L’association Energia : Personne Morale Organisatrice (PMO). Elle assure la liaison administrative et technique entre le gestionnaire de réseau et les industriels pour la répartition de la production.
  • Les entreprises consommatrices : une vingtaine d’industriels du parc, dont :
    • Actiserve SARL
    • Soverglass
    • MøM Bistrot
    • le groupe Séché Environnement (sites Speichim Processing, Trédi et centre R&D)
    • Fallabella
    • le groupe ASTR’IN (Astr’idm sas, sarl allée des pins 2, Astr’immo sas, Lab Gpo, Astr’in logistique)
    • Orapi Hygiène
    • Exal sas
    • K Line
    • Hvac France
  • L’ingénierie et le conseil technique :
    • NEPSEN : assistance à maîtrise d’ouvrage (AMO) et ingénierie. Intervention sur les études de faisabilité, la sécurisation réglementaire, la structuration des marchés de travaux et le suivi de chantier jusqu’à la mise en service.
    • Enogrid : conseil et ingénierie organisationnelle du volet autoconsommation collective. Intervention sur les études de potentiel initiales, l’appui à la création de la PMO, les démarches administratives et le cadrage contractuel avec les industriels.

Le défi : 5,6 hectares inexploitables, des factures en hausse

Le point de départ combine une double contrainte industrielle et une impasse foncière :

  • Le verrou réglementaire : la parcelle de 5,6 hectares était en sommeil jusque-là, gelée par un Plan de Prévention des Risques Technologiques (PPRT) qui interdit toute construction classique.
  • La pression des marchés : Face à la volatilité extrême des prix de l’électricité, une vingtaine d’industriels du parc ont cherché à sécuriser leur approvisionnement.
  • L’impératif carbone : certaines entreprises du parc industriel se sont engagées à diminuer leurs émissions de gaz à effet de serre d’ici 2030. La décarbonation n’était plus une option mais un calendrier à respecter.

L’impact NEPSEN : de l’équation mathématique à la réalité terrain

Pour débloquer la situation, la société de projet Astrée Solar  s’est appuyée sur l’expertise technique de NEPSEN, intervenu comme la clé de voûte de l’opération à travers deux phases décisives.

    Lever les doutes : L’ingénierie de faisabilité

    Aux côtés d’Enogrid, NEPSEN a pris les commandes des études de potentiel en 2022.

    Mission : prouver la viabilité du site. Les équipes ont modélisé l’adéquation entre le coût de l’infrastructure, les contraintes strictes de la zone PPRT et la capacité réelle de production de la parcelle.

    Résultat : le feu vert économique et technique était donné.

      Sécuriser le déploiement : L’Assistance à Maîtrise d’Ouvrage (AMO)

      Passer de la théorie à la puissance industrielle exige un pilotage rigoureux. En tant qu’AMO, NEPSEN a orchestré le suivi opérationnel et la structuration technique du projet. Un rôle de tiers de confiance indispensable pour aligner les exigences des acteurs privés et publics, de la signature du bail de 30 ans avec le Syndicat Mixte du PIPA jusqu’aux derniers raccordements.

        Etape 1 : Réalisation des études complémentaires et sécurisation des autorisations administratives

        Cette phase initiale d’ingénierie regroupe l’ensemble des démarches réglementaires et environnementales :

          • Étude d’impact environnemental -Consultation et coordination du bureau d’études spécialisé. Cette démarche est obligatoire pour les centrales photovoltaïques au sol supérieures à 3 MWc.
          • Étude préalable agricole-Pilotage du bureau d’études dédié et intégration des contraintes d’usage des sols.
          • Instruction du permis de construire-Élaboration complète du dossier administratif et technique.
          • Enquête publique – Préparation des documents réglementaires et suivi de la procédure auprès des services de l’État.

          Etape 2 : Sécurisation du modèle économique et sélection des entreprises de travaux

          Le cadrage financier et la structuration des marchés de construction s’articulent selon un calendrier précis :

            • Raccordement Enedis- Dépôt de la demande et obtention de la Proposition Technique et Financière (PTF) en octobre 2024.
            • Candidature CRE- Élaboration et soumission du dossier à l’appel d’offres en décembre 2024.
            • Désignation lauréat  -Sélection officielle du projet à la 7ᵉ période de l’AO CRE PPE2 Sol en mars 2025.
            • Allotissement du dossier de consultation – Rédaction du cahier des charges fractionné en cinq lots distincts (Fourniture de modules, Travaux préparatoires, Fourniture des structures, Montage structures et modules, Électricité).
            • Attribution des marchés –  Mandat confié aux entreprises RIGAUD TP, ENTECH et IJES SOLAR pour la construction. La fourniture des modules photovoltaïques est attribuée à SOLARSPACE.

            Etape 3 : Suivi d’exécution, chantier et mise en service de la centrale

            L’Assistance à Maîtrise d’Ouvrage (AMO) garantit la conformité technique de la réalisation jusqu’à la production :

              • Pilotage du chantier – Gestion des imprévus du terrain, des contraintes d’exécution et des délais administratifs.
              • Contrôle d’avancement – Animation de réunions hebdomadaires, visites sur site et validation de la conformité des installations.
              • Raccordement réseau – Coordination des échanges avec le gestionnaire de réseau Enedis pour optimiser les délais d’injection.
            •
              • Mise en service industrielle – Vérification des performances de production réelles par rapport aux modélisations théoriques du contrat.

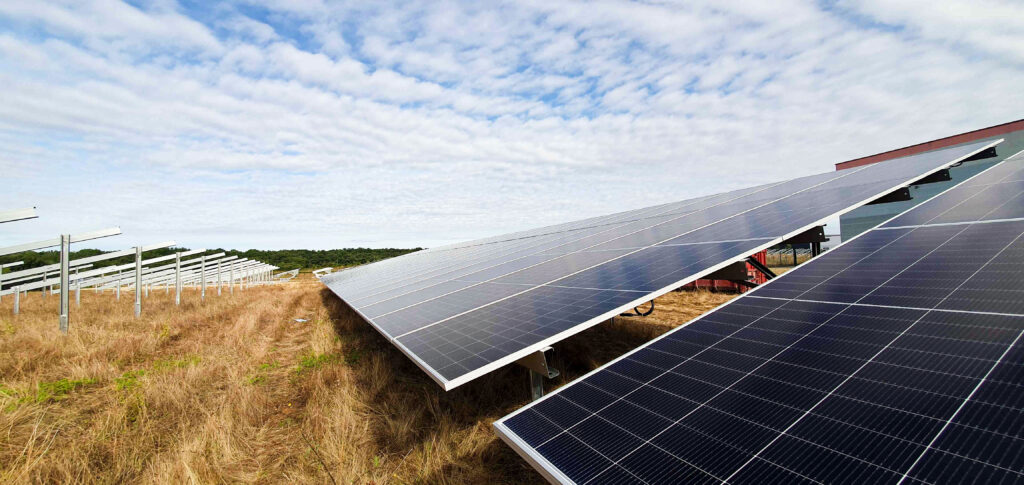

              Vue en pied du champ photovoltaïque

              Vue en pied du champ photovoltaïque

              L’innovation en action : Moins de béton, plus d’électrons

                Pour contourner les contraintes du site et maximiser la performance, le projet déploie des solutions techniques de pointe :

                  • Le maillage réseau à 20 km -En exploitant l’élargissement légal du périmètre de l’autoconsommation collective, la centrale distribue son énergie locale directement via les réseaux existants à l’ensemble des entreprises partenaires.
                  • Le choix du zéro-béton (ou presque) -Pour préserver les sols, les structures des 11 000 modules photovoltaïques sont ancrées par battage direct. Une approche qui permet de conserver la parcelle enherbée à 92 %.
                  • La structure miroir – Energia – Agissant comme PMO, Energia gère en temps réel la répartition de la production entre le gestionnaire de réseau et les industriels. Le pilotage s’appuie sur un système de supervision par télésurveillance active.

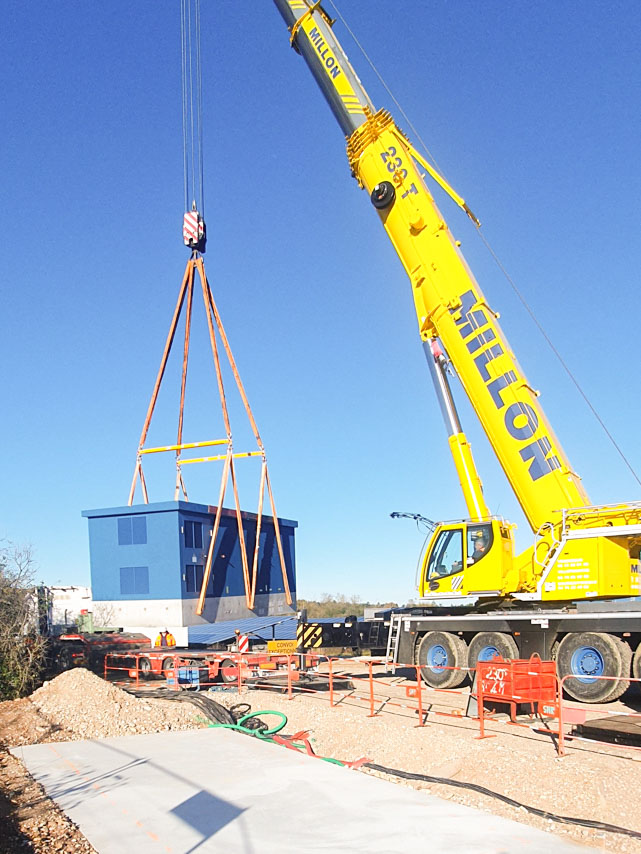

                  Installation du poste de livraison : raccordement HTA au réseau Enedis

                  Installation du poste de livraison : raccordement HTA au réseau Enedis

                  Performances et indicateurs clés : Le bilan chiffré

                  Lancé au deuxième trimestre 2025, le chantier s’est étalé sur 6 mois, suivis de 6 semaines de tests intensifs. Depuis l’inauguration officielle en juin 2026, la centrale tourne à plein régime.

                    Vecteur de performance  Métrique exacte  Impact concret sur 30 ans
                    Puissance nominale  5,99 MWc Produit 7 200 MWh/an, soit l’équivalent de la consommation de 3 200 habitants.
                    Bilan Carbone Évité  10 139 tonnes de CO2  Évités par rapport au mix français (57 410 tonnes face au mix européen).
                    Génie écologique  2 776 m²  Surface de la haie bocagère plantée pour la faune, couplée à un entretien par éco-pâturage (test 2026).

                    En transformant une contrainte foncière majeure (PPRT) en un pôle de production d’énergie décarbonée, ce projet s’impose comme une référence nationale. Preuve de la réussite du modèle, le Syndicat Mixte du PIPA est aujourd’hui sollicité par d’autres territoires pour dupliquer cette architecture technique et contractuelle.

                        DONNÉES CLÉS

                        • La mission NEPSEN : Étude de faisabilité, AMO Développement, AMO Construction
                        • Secteur d’activité : Industrie Autoconsommation collective (marché public-privé)
                        • Lieu du projet : Parc Industriel de la Plaine de l’Ain (PIPA), Ain (01)
                        • Durée de réalisation : 5 ans
                        • Périmètre : 5,6 hectares de terrain
                        • Partenaires : Syndicat Mixte du PIPA, Astrée Solar, Energia, Enogrid
                        • Budget : 4 000 000 €

                        Pour approfondir ces enjeux ou structurer un projet d'autoconsommation collective sur votre site
